Estimated Cost

    Geschätzte Kosten in Instagantt ermöglichen es Ihnen, Projektbudgets direkt in Ihrem Gantt-Chart zu planen, zu verfolgen und zu kontrollieren. Dies hilft Teams, fundierte Entscheidungen zu treffen, bevor die Kosten steigen. Durch die Kombination von geschätzten Stunden, Stundensätzen und Fixkosten bieten geschätzte Kosten einen zuverlässigen finanziellen Überblick über Ihr Projekt – vollständig integriert in Ihren Projektzeitplan.

    Mit Estimated Cost in Instagantt können Sie Projektbudgets direkt in Ihrem Gantt-Chart planen, verfolgen und kontrollieren. So treffen Teams fundierte Entscheidungen, bevor Kosten aus dem Ruder laufen. Durch die Kombination von Estimated Hours, Stundensätzen und Fixkosten bietet Ihnen Estimated Cost eine zuverlässige finanzielle Sicht auf Ihr Projekt – vollständig integriert in Ihre Projekt-Timeline.

    Ganz gleich, ob Sie Budgets in Instagantt Standalone verwalten oder Kosten mit Asana synchronisieren – Estimated Cost ist ein zentrales Werkzeug für Kostenkontrolle, Prognosen und professionelles Projektmanagement.

    1. Was sind geschätzte Kosten?
    2. Wie geschätzte Kosten berechnet werden
    3. Wo geschätzte Kosten verfügbar sind
    4. Kostentransparenz auf Projektebene
    5. Vergleich zwischen geschätzten und tatsächlichen Kosten
    6. Geschätzte Kosten in Instagantt für Asana
    7. Anwendungsfälle für eine bessere Budgetkontrolle
    8. Zusammenfassung
    9. Häufig gestellte Fragen (FAQ)

    💡 Was sind geschätzte Kosten?

    💡 Was ist Estimated Cost?

    Estimated Cost (EC) stellt die geplanten finanziellen Kosten für den Abschluss einer Aufgabe, eines Abschnitts oder eines gesamten Projekts dar. Sie ist eine Kernkomponente der Projektbudgetierung und der Online-Gantt-Planung, die es Teams ermöglicht, Ausgaben zu prognostizieren, bevor die Arbeit beginnt.

    • Budgets mit Zuversicht planen
    • Finanzielle Auswirkungen frühzeitig verstehen
    • Umfang, Zeit und Kosten aufeinander abstimmen
    • Pläne proaktiv anpassen, anstatt zu spät zu reagieren

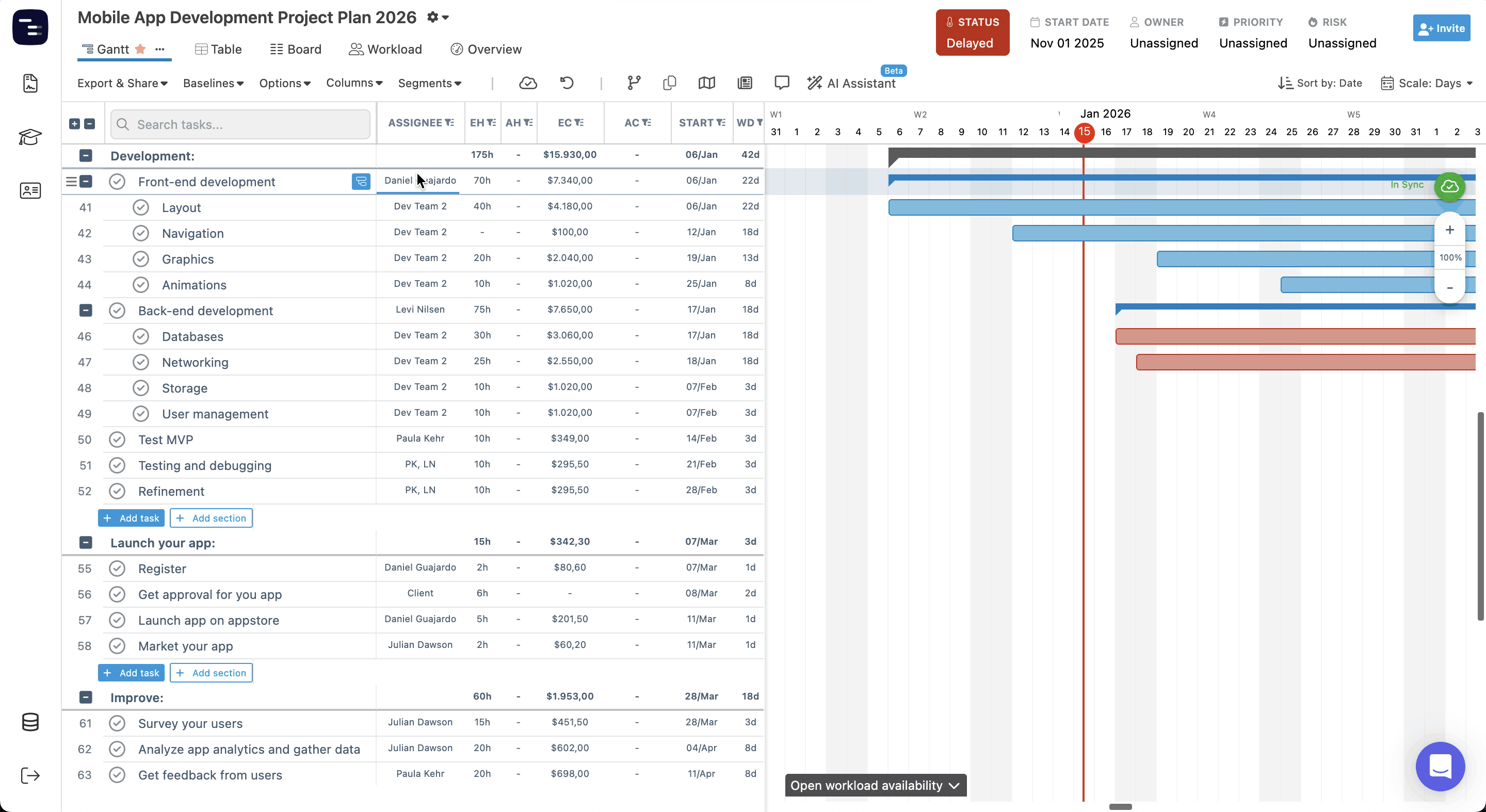

    In Instagantt Standalone sind die geschätzten Kosten eine Standardspalte. In Instagantt für Asana verhält es sich wie ein benutzerdefiniertes Feld und wird entsprechend synchronisiert.

    In Instagantt Standalone sind die geschätzten Kosten (Estimated Cost) eine Standardspalte. In Instagantt für Asana verhält sich das Feld als benutzerdefiniertes Feld und wird entsprechend synchronisiert.

    📍 Wo die geschätzten Kosten verfügbar sind

    • Als Spalte in der Gantt-Ansicht (Aufgabenliste)
    • Im Bereich Aufgabendetails
    • Automatisch aggregiert auf: Abschnittsebene
    • Projektebene

    Das Feld unterstützt Dezimalwerte und ist unabhängig vom Fortschritt, steuert aber dennoch die Kostenkalkulation.

    Das Feld unterstützt Dezimalwerte und ist unabhängig vom Fortschritt, während es weiterhin die Kostenberechnungen steuert.

    🧮 Wie die geschätzten Kosten berechnet werden

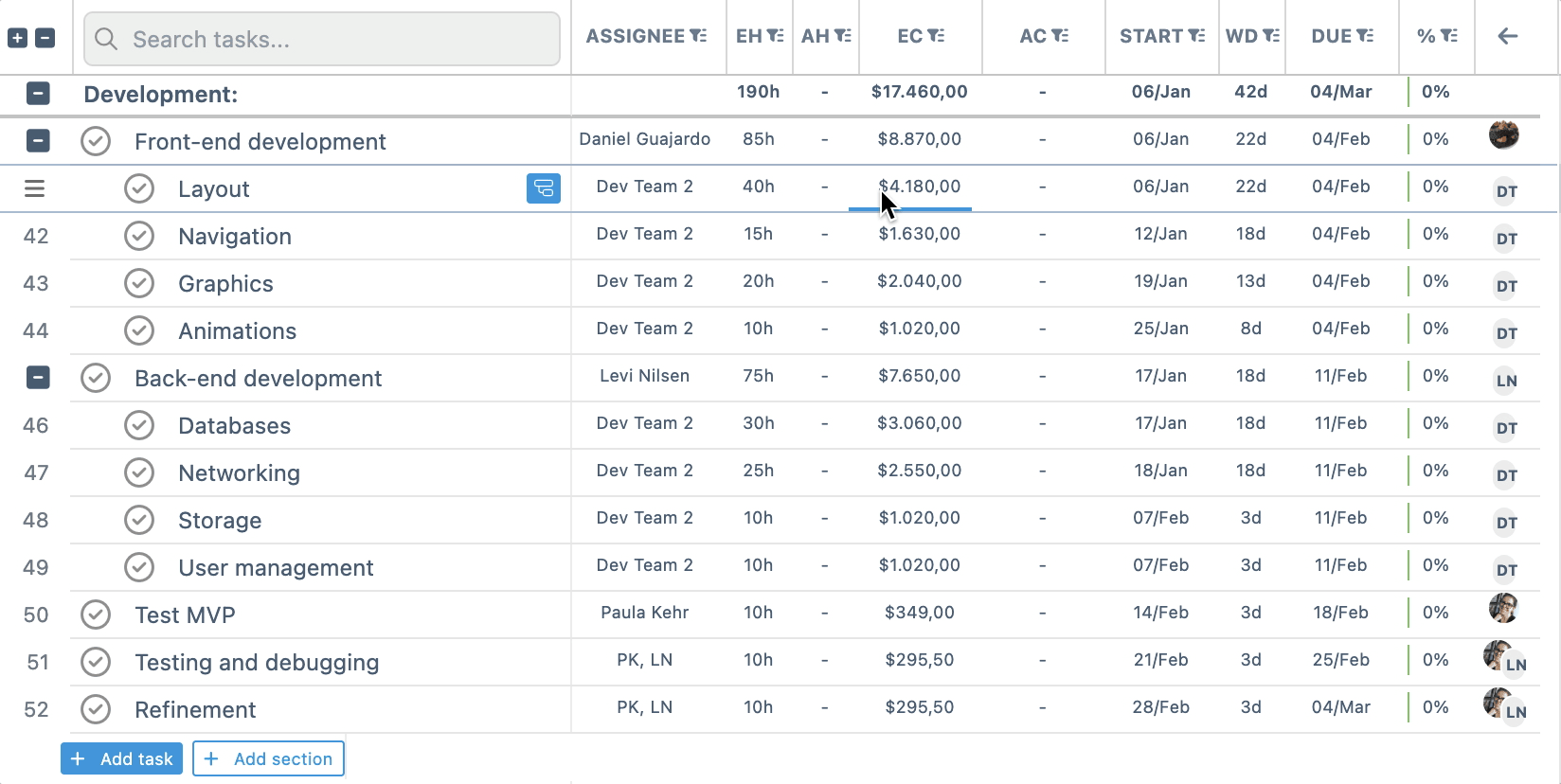

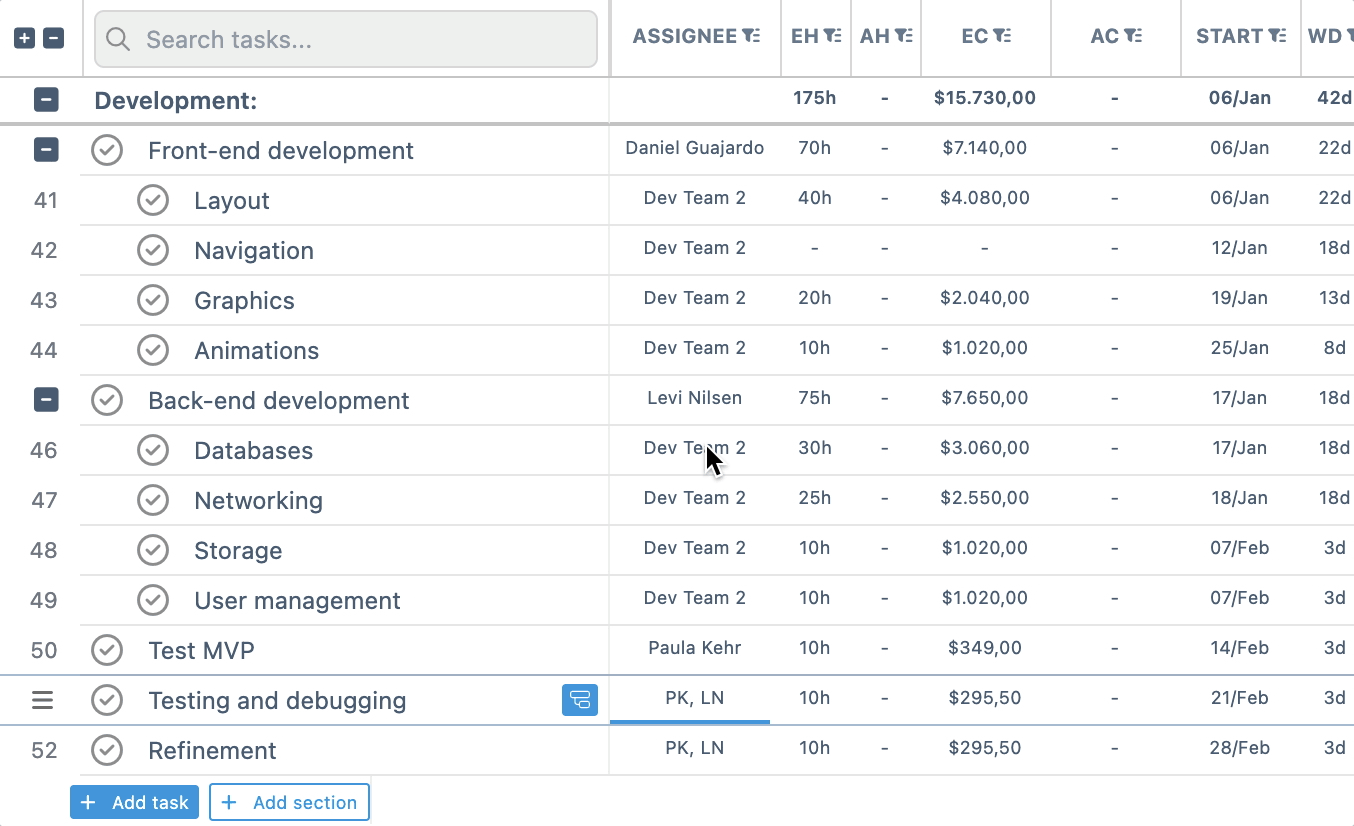

    • Variable Kosten = Geschätzte Stunden × Stundensatz pro Mitglied
    • Fixkosten = Manuelle Eingabe direkt in der Spalte für geschätzte Kosten

    Instagantt summiert automatisch beide Werte, um die endgültigen geschätzten Kosten für jede Aufgabe zu berechnen.

    Instagantt summiert automatisch beide Werte, um die endgültigen geschätzten Kosten für jede Aufgabe zu berechnen.

    Dieser Ansatz spiegelt das reale Projektkostenmanagement wider, bei dem arbeitsbezogene Kosten und Fixkosten nebeneinander bestehen. Zudem schafft er eine starke Verbindung zwischen Aufwandsplanung, Ressourcenzuweisung und Budgetprognose in Ihrer Gantt-Software.

    Um geschätzte Kosten zu Ihrem Projekt hinzuzufügen, aktivieren Sie einfach die Spalte „Geschätzte Kosten“ im Spaltenmenü.

    Wenn keine geschätzten Stunden (EH) für Aufgaben vorhanden sind, zeigt die Spalte für geschätzte Kosten nur die Fixkosten an. Das System berechnet die variablen Kosten automatisch, sobald sowohl EH als auch Stundensätze zum Projekt hinzugefügt werden.

    Um variable Kosten genau zu berechnen, nutzt Instagantt Stundensätze pro Mitglied.

    So konfigurieren Sie Stundensätze:

    So konfigurieren Sie die Stundensätze:

    1. Öffnen Sie das Menü „Optionen“ am oberen Bildschirmrand
    2. Klicken Sie auf Stundensätze pro Mitglied
    3. Zuweisen: Stundensatz
    4. Kapazität pro Mitglied

    📊 Kostentransparenz auf Projektebene

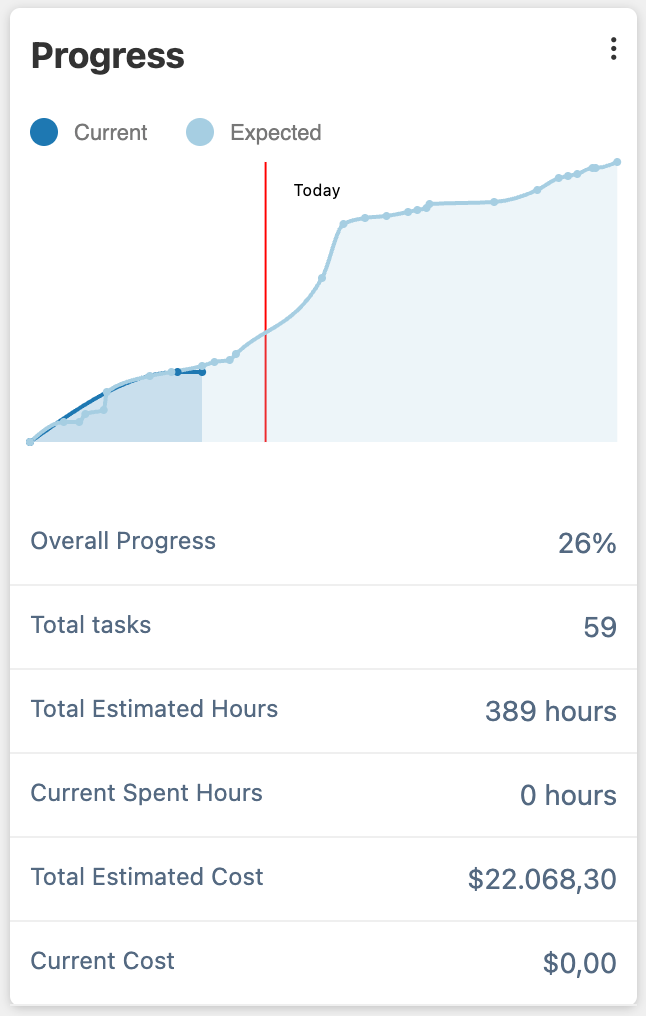

    Instagantt fasst die geschätzten Kosten in Ihrem gesamten Projekt automatisch zusammen:

    Instagantt fasst die geschätzten Kosten in Ihrem gesamten Projekt automatisch zusammen:

    • Dashboard (linke Seitenleiste): Kostenübersichten auf hoher Ebene
    • Übersicht (obere Navigation): Wird unter dem Fortschrittsdiagramm angezeigt
    • Gekennzeichnet als Geschätzte Gesamtkosten

    Dies ermöglicht es Projektmanagern, den finanziellen Status zu verfolgen, ohne Daten exportieren oder externe Tools nutzen zu müssen.

    Die geschätzten Kosten können direkt mit den tatsächlichen Kosten verglichen werden, was eine effektive Budgetkontrolle ermöglicht.

    Geschätzte Kosten können direkt mit den Ist-Kosten verglichen werden, was eine effektive Budgetkontrolle ermöglicht.

    • Basierend auf den tatsächlichen Stunden in der Spalte „Tatsächliche Stunden“
    • Spiegelt die tatsächlichen Ausführungskosten wider
    • Basierend auf den in der Spalte Ist-Stunden protokollierten tatsächlichen Stunden
    • Spiegelt die tatsächlichen Ausführungskosten wider
    • Ist-Kosten erscheinen in der Übersicht als Aktuelle Kosten

    Dieser Vergleich hilft Teams dabei, Überschreitungen frühzeitig zu erkennen und Umfang, Zeitpläne oder Ressourcen entsprechend anzupassen.

    In Instagantt für Asana werden die geschätzten Kosten nach derselben Logik synchronisiert wie die geschätzten Stunden:

    In Instagantt für Asana werden geschätzte Kosten nach derselben Logik synchronisiert wie geschätzte Stunden:

    • Geschätzte Kosten werden mit einem benutzerdefinierten Asana-Feld synchronisiert
    • Änderungen werden in beide Richtungen übertragen

    🎯 Anwendungsfälle für eine bessere Budgetkontrolle

    Geschätzte Kosten sind besonders nützlich für:

    Geschätzte Kosten sind besonders nützlich für:

    • Budgetprognosen während der Projektplanung
    • Vergleich von geplanten vs. tatsächlichen Kosten
    • Überwachung der finanziellen Auswirkungen von Umfangsänderungen
    • Verwaltung von Kundenbudgets und internen Kosten
    • Unterstützung datengesteuerter Entscheidungen in der Gantt-Diagramm-Planung

    📌 Zusammenfassung

    Geschätzte Kosten in Instagantt sorgen für finanzielle Transparenz in Ihrem Projektzeitplan. Durch die Kombination von geschätzten Stunden, Stundensätzen und Fixkosten erhalten Sie einen klaren und umsetzbaren Überblick über die Projektbudgets – das hilft Ihnen, intelligenter zu planen, Ausgaben zu kontrollieren und proaktiv Anpassungen vorzunehmen, während sich Projekte weiterentwickeln.

    🚀 Planen Sie Projekte intelligenter mit integrierter Kostenkontrolle

    Nutzen Sie geschätzte Kosten in Instagantt, um Zeitpläne, Ressourcen und Budgets in einer leistungsstarken Gantt-Software aufeinander abzustimmen – und halten Sie Ihre Projekte von Anfang bis Ende finanziell auf Kurs.

    ❓ Häufig gestellte Fragen (FAQ)

    Geschätzte Kosten basieren auf dem geplanten Aufwand und den Sätzen, während die tatsächlichen Kosten die real erfassten Stunden und Ausgaben widerspiegeln.

    Nein. Die geschätzten Kosten sind unabhängig vom Fortschritt und dem Prozentsatz der Fertigstellung.

    Ja. Fixkosten können direkt in die Spalte „Geschätzte Kosten“ eingegeben werden.

    Indirekt ja. Workloads nutzen die „Geschätzten Stunden“, welche die Berechnungen der variablen Kosten steuern.

    Ja. Es wird als benutzerdefiniertes Feld für zahlende Asana-Nutzer synchronisiert.

    Kann ich Fixkosten manuell eingeben?

    Ja. Fixkosten können direkt in die Spalte „Geschätzte Kosten“ eingegeben werden.

    Funktionieren geschätzte Kosten mit Workloads?

    Indirekt, ja. Workloads verwenden geschätzte Stunden, welche die Berechnung variabler Kosten steuern.

    Sind geschätzte Kosten in Instagantt für Asana verfügbar?

    Ja. Es wird als benutzerdefiniertes Feld für zahlende Asana-Nutzer synchronisiert.
